怎麼會鋪了又拆!南投中興新村的南新路,已經超過20年沒有鋪設,今年終於發包重鋪,上個月也順利完工,沒想到新路用不到一個月竟又被挖開,馬上又變成凹凸路面,民眾大罵根本浪費錢,後來發現是台電20年前的回填材質出問題,所以必須挖開重新回填。

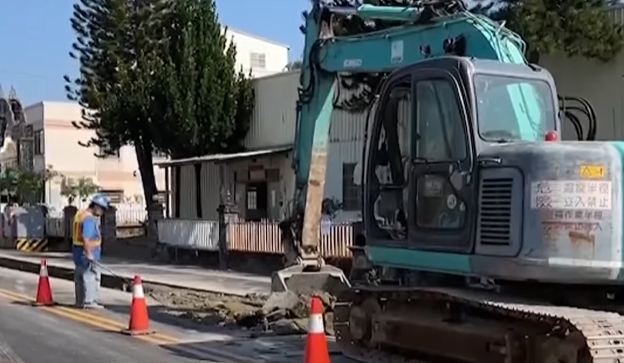

▼南投中興新村的南新路,已經超過20年沒有鋪設。(圖/東森新聞)
馬路中央挖開一條長長的鴻溝,工人重新鋪設回填材質,再重新鋪設柏油,但明明是剛鋪好的馬路,竟然挖了又挖讓民眾相當憤怒。民眾:「我們也很憤怒啊,20年都沒有鋪了,然後好不容易鋪了又挖,很難看喔 你看,真的很難看,你看原本漂漂亮亮,鋪完了又這樣重挖。」
南投中興新村的南新路,已經超過20年沒有鋪路,原本的爛路好不容易在今年取得預算,將重新發包鋪路,也上個月順利完工,大家開著新路好平順,沒想到不到一個月,竟然又把它挖開,讓民眾大罵是錢太多嗎。民眾:「每個人都去抱怨啊,為什麼鋪好了又挖,你們怎麼不事先配合,可以了再鋪他不是,結果出來了才去查原因。」
究竟為何路挖了又挖,原來新鋪的路才沒幾天就被車輛輾壞,馬路有多處龜裂,甚至凹陷的情形,經過檢查發現,疑似跟底下台電管線的回填材質有關,不得已得再重新挖開重鋪。台電南投服務處工務經理黃順瑞:「96年的時候做的了,很久了,當時的工法也沒有像,現在的工法那麼好,也不是辦法,那我們就重新把它挖掉,再用現在全新的工法,把它用好一點。
南投市公所工務課課長蔡佳文:「先開放通行,然後等到它的強度,達到允許的狀況下,才會由我們的廠商,再重新刨除鋪設。」居民等了一條路20年,好不容易鋪好,雖然還在驗收期,但現在得等強度測試後,整條路才會再重新鋪設,明明可以一次完工卻要分工進行,影響交通動線,也讓居民滿是無奈。
